施工准备 →防火涂料配料、搅拌→喷涂→检查验收
- 防火涂料配料、搅拌
(1)防火涂料应随用随配。配合比按照国家防火建筑材料质量监督检验中心检验报告中的配合比。使用的水应清洁、干净。胶粘剂的用量应通过粘结强度试验确定。
![](/resources/upload/a46cda367da6754/1702536503100.png)
(2)搅拌时先将涂料倒入混合机加水拌合2min后,再加胶粘剂充分搅拌8~12min,使稠度达到可喷程度。
(3)搅拌后的浆料,应在1小时内用完,不得二次加水或存放时间过长后再次使用,以免影响粘结力。
- 底层的喷涂、养护
(1)施工现场气温应在5℃~38℃,相对湿度40%~85%,通风良好。 防火涂料应采用压送式喷涂机喷涂,空气压力为0.4~0.6MPa,喷枪口直径宜为4~8mm。喷涂时喷枪要垂直于被喷面,距离控制在1~2m。
(2)在第一遍喷涂前,应在基层全断面涂抹界面剂。喷涂施工应分3~4遍完成,每遍喷涂厚度宜为3~7mm,第一遍喷涂厚度以2~3mm为宜,以后喷涂厚度为5~7mm左右,最后一遍喷涂厚度以5mm为宜。
(3)必须在前一遍基本干燥或固化后,再喷涂后一遍。干燥时间与气温及涂层厚度有关,一般为24小时左右。
(4)在拱部颜色的喷涂方面,先施工防火涂料至设计厚度后,加喷一道罩面漆。
(5)底层施工完成后,应及时根据设计腰线进行放线弹墨,对腰线以下及时压光。
(6)在大面积施工前,应先选取30米作试验段,取得成功经验后再推开实施。
(7)底层防火涂料喷涂完毕后约24小时,采用喷雾设备对涂层洒水养护,根据攀西地区的气候条件,尤其是要加强隧道洞口段防火涂料的养护。气温在20℃以上,四天后方可进行面层施工。
(8)底层防火涂料施工完成后,每道施工缝处及时切一条环向缝,切缝要整齐圆顺。
- 底层检查验收
(1)用防火涂料测厚仪(测厚探针、专用游标卡尺等)垂直插入防火涂层直至混凝土表面上,记录标尺读数。如发现厚度不够,应补喷。
(2)用0.75~1KG榔头轻击涂层检查强度和空鼓,如发现涂层剥落或有空鼓现象应铲掉重喷。
(3)喷涂后的涂层,应及时剔除乳突,确保均匀平整。
(4)当防火涂层出现下列情况之一时,应铲掉重喷:
1)涂层干燥固化不好,粘结不牢或有粉化、空鼓、脱落现象。
2)涂层有明显凹陷或隆起现象。
3)涂层表面有浮浆或裂缝。
4)、面层的施工工艺 施工准备 →刮腻子找平→喷涂→检查验收
(1)面层的喷涂、养护 底层防火涂料检测合格并养护后方可进行面罩漆的施工。按设计腰线和色带的要求,在底层防火涂料压光表面放线确定。在压光面刮腻子找平,表面达到平滑圆顺后方可进行面罩漆的施工。面罩漆应采用无气喷涂机喷涂,空气压力为0.4~0.6MPa,喷枪口直径宜为1~2mm。喷涂时喷枪要垂直于被喷面,距离控制在40~60cm。面层防火漆一般喷涂1~2遍,达设计1mm后即可。必须在前一遍基本干燥后,再涂饰后一遍。在大面积施工前,应先选取30米作试验段,取得成功经验后再推开实施。在面罩漆喷涂期间和完成后,应注意保护,严禁撞击和磨擦。

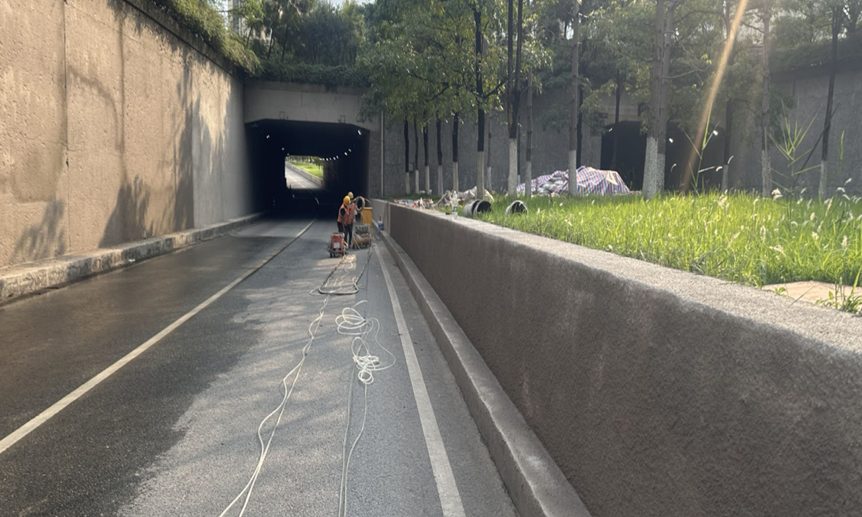

![](/resources/upload/a46cda367da6754/1702536532267.png)
